PGE Energia Ciepła gotowa na sezon grzewczy

03.10.2025
zdjecie_-ec-bydgoszcz-ec-ii

Elektrociepłownie PGE Energia Ciepła z Grupy PGE są przygotowane na rozpoczęty sezon grzewczy. W niektórych lokalizacjach ciepło do ogrzewania mieszkań i budynków jest w tym sezonie po raz pierwszy dostarczane z nowo uruchomionych instalacji wytwórczych, które są częścią transformacji ciepłownictwa PGE Energia Ciepła realizowanego w ramach dekarbonizacji sektora.

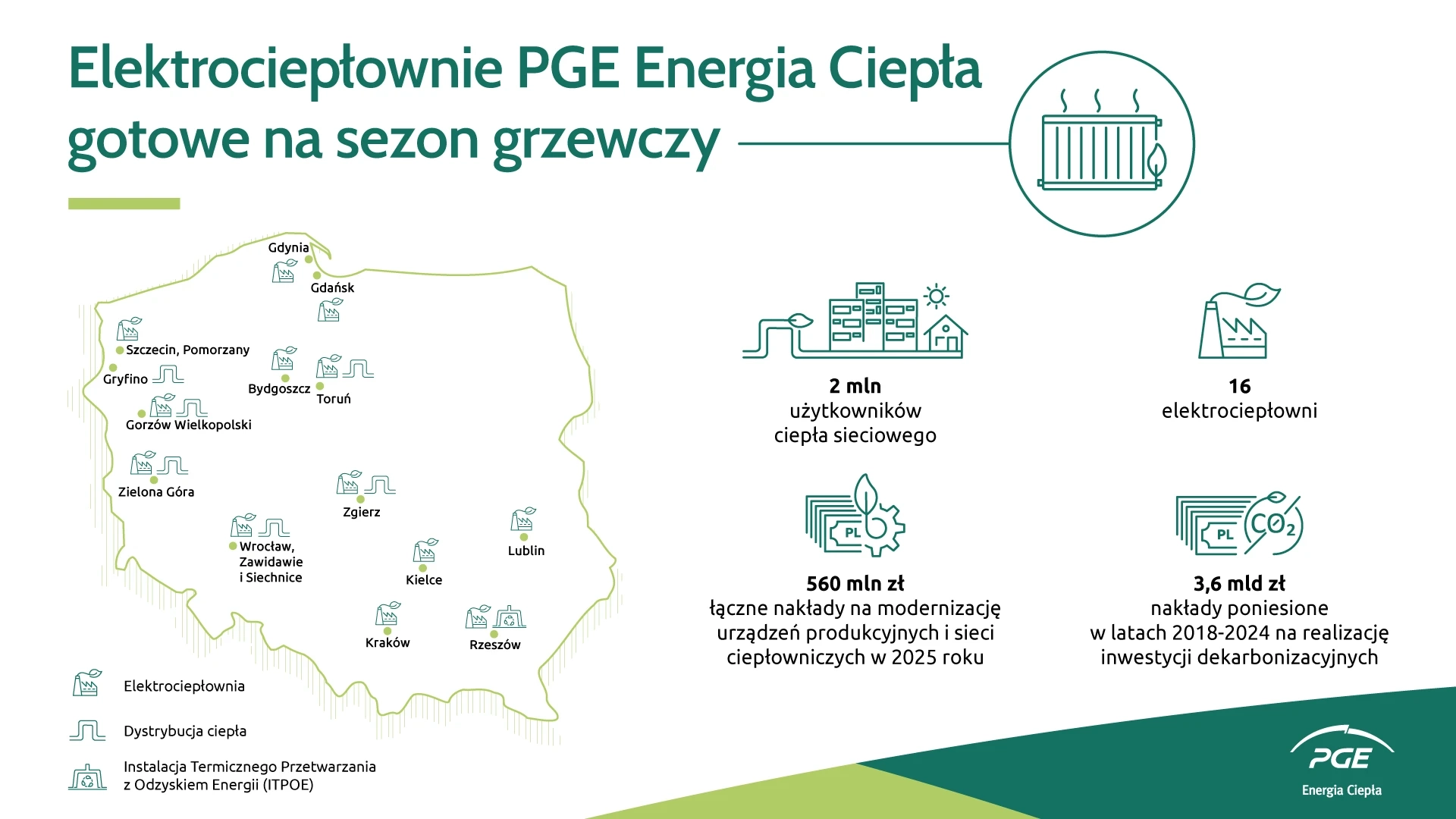

PGE Energia Ciepła posiada elektrociepłownie w największych miastach w Polsce. Pracują one przez cały rok, dostarczając ciepło do podgrzewania wody użytkowej, jednak najbardziej intensywny okres produkcyjny przypada na sezon jesienno-zimowy, kiedy zapotrzebowanie na ciepło znacząco rośnie. Do tego okresu elektrociepłownie przygotowują się już od maja.

– mówi Grzegorz Krystek, Prezes Zarządu PGE Energia Ciepła. - Równolegle, od kilku lat intensywnie prowadzimy transformację sektora ciepłowniczego – obecnie realizujemy kilkanaście inwestycji, które pozwolą stopniowo odchodzić od paliwa węglowego na rzecz mniej emisyjnych źródeł. Wiele projektów dekarbonizacyjnych zostało już zrealizowanych – dodaje Prezes Grzegorz Krystek

We wszystkich lokalizacjach, w których PGE Energia Ciepła posiada swoje aktywa wytwórcze i dystrybucyjne, sezon grzewczy już się rozpoczął. Klienci, którzy decydują się na uruchomienie ogrzewania, zgłaszają taką potrzebę do dystrybutorów ciepła. Najwcześniej, pod koniec września, sezon grzewczy rozpoczął się w Bydgoszczy, w której ciepło na potrzeby ogrzewania wytwarza również nowa instalacja kogeneracyjna oparta na silnikach gazowych i źródle rezerwowo-szczytowym, oddana do użytku na początku września tego roku. Dzięki tej inwestycji, wyłączono z eksploatacji dwa kotły węglowe.

W tym sezonie grzewczym po raz pierwszy ciepło produkuje nowa elektrociepłownia gazowo-parowa EC Czechnica 2 w Siechnicach, która zastąpiła ponad stuletnią jednostkę węglową. Pokryje ona około 20 procent zapotrzebowania na ciepło mieszkańców Wrocławia i gminy Siechnice.

W pozostałych lokalizacjach zakończono lub finalizowane są kluczowe remonty i przeglądy urządzeń wytwórczych.

W Krakowie w okresie letnim prowadzono remont kapitalny bloku energetycznego i przegląd remontowy instalacji IMOS. Elektrociepłownia we Wrocławiu jest po remoncie bloków energetycznych. W Kielcach już drugi sezon grzewczy pracuje blok gazowy, oddany do użytku w ubiegłym roku. Pozostałe urządzenia wytwórcze w kieleckiej elektrociepłowni były remontowane, aby utrzymać sprawność i efektywność produkcji – w okresie letnim prowadzony był remont części ciśnieniowej kotła ciepłowniczego. W elektrociepłowni Pomorzany zostały przeprowadzone remonty dwóch bloków, w których odbyły się m.in. przeglądy rozdzielni, transformatorów, remont kapitalny pompy wody zasilającej i członu ciepłowniczego turbozespołu.

W Lublinie zakończono remont bloku gazowo – parowego, w tym remont kapitalny turbiny gazowej i jest pełna gotowość do sezonu grzewczego zarówno urządzeń wytwórczych, jak i szczytowych.

W elektrociepłowniach w Gdańsku i Gdyni trwają już tylko ostatnie prace konserwacyjne i regulacje urządzeń, takich jak pompy, wymienniki czy armatura. W czasie letnich remontów dokładnie sprawdzono i naprawiono wszystkie kluczowe elementy instalacji. Dodatkowo, w gotowości pozostają rezerwowe jednostki produkcyjne, które w razie potrzeby będą mogły wesprzeć system, gdy tylko temperatury zaczną spadać.

W Gdańsku od kilku lat pracują także kotły elektrodowe. Od momentu uruchomienia wyprodukowały już ponad 580 tys. GJ ciepła dla mieszkańców Gdańska i Sopotu, co odpowiada rocznemu zapotrzebowaniu na ciepło ponad 25 tys. gospodarstw domowych. Podobne rozwiązanie z wykorzystaniem kotłów elektrodowych planowane jest w Bydgoszczy.

W zgierskiej elektrociepłowni kogeneracyjne silniki gazowe przechodzą regularny przegląd co 200 godzin pracy. Dodatkowo prowadzone były również przeglądy okresowe pozostałych urządzeń wytwórczych.

Toruńska, zielonogórska i gorzowska elektrociepłownia od wielu lat wykorzystują gaz jako podstawowe paliwo do kogeneracyjnej produkcji ciepła i energii elektrycznej. Przed sezonem grzewczym w Gorzowie przeprowadzono remonty i przeglądy dwóch bloków gazowo-parowych oraz kotłów odzysknicowych. W elektrociepłowni PGE Toruń wymieniono przekładnię w jednej z turbin, a remonty wykonywane są cyklicznie – co 4 tysiące godzin pracy. Blok gazowo-parowy oraz kotły gazowo-olejowe Elektrociepłowni „Zielona Góra” są w pełnej gotowości do pracy.

Poza remontami i przeglądami urządzeń wytwórczych prowadzono prace modernizacyjne w obszarze infrastruktury dystrybucyjnej. W Zielonej Górze zrealizowano dwa duże zadania modernizacyjne na sieci ciepłowniczej, w Toruniu zmodernizowano łącznie 3,5 km ciepłociągów i przyłączy cieplnych, w Gorzowie 5,5 km ciepłociągów, w Zgierzu sprawdzono szczelność sieci ciepłowniczej i wymieniono liczniki na węzłach cielnych.

W Gryfinie przed uruchomieniom ogrzewania realizowano przyłącze cieplne dla nowej ciepłowni, która ma być oddana do użytku w 2026 roku i będzie głównym źródłem ciepła dla mieszkańców Gryfina i okolic. Prace, które zostały zakończone wcześniej niż planowano, były niezbędne do przejścia na nowy system zasilania, gwarantujący mieszkańcom ciągłość dostaw ciepła w przyszłym sezonie grzewczym oraz w kolejnych latach.

W bieżącym sezonie grzewczym PGE Energia Ciepła po raz kolejny będzie prowadzić kampanię edukacyjną, która pokazuje, jak oszczędzać ciepło bez obniżenia komfortu cieplnego. Odpowiednie użytkowanie instalacji grzewczych pozwala ograniczyć zużycie energii – obniżenie temperatury w pomieszczeniu o 2°C to nawet 5 proc. oszczędności.
